全空气空调系统如何安装?设备间、风管、铜管与调试施工要点

全空气空调系统的最终效果,不只取决于设备选型和设计图纸,现场施工质量同样会直接影响系统风量、静压、噪音、冷凝水排放、制冷剂系统可靠性以及后期维护。

YUJU御居环境在全空气系统项目中,会从设备间预留、Air Handler安装、室外机基础、风管制作、风管密封、冷凝水、制冷剂管路、电气控制、系统调试和验收等环节进行整体协调。

施工阶段的核心原则:
设计参数必须能够在现场被正确实现,设备安装完成并不代表系统完成,风量平衡、排水测试、管路严密性和控制调试同样属于完整交付的一部分。

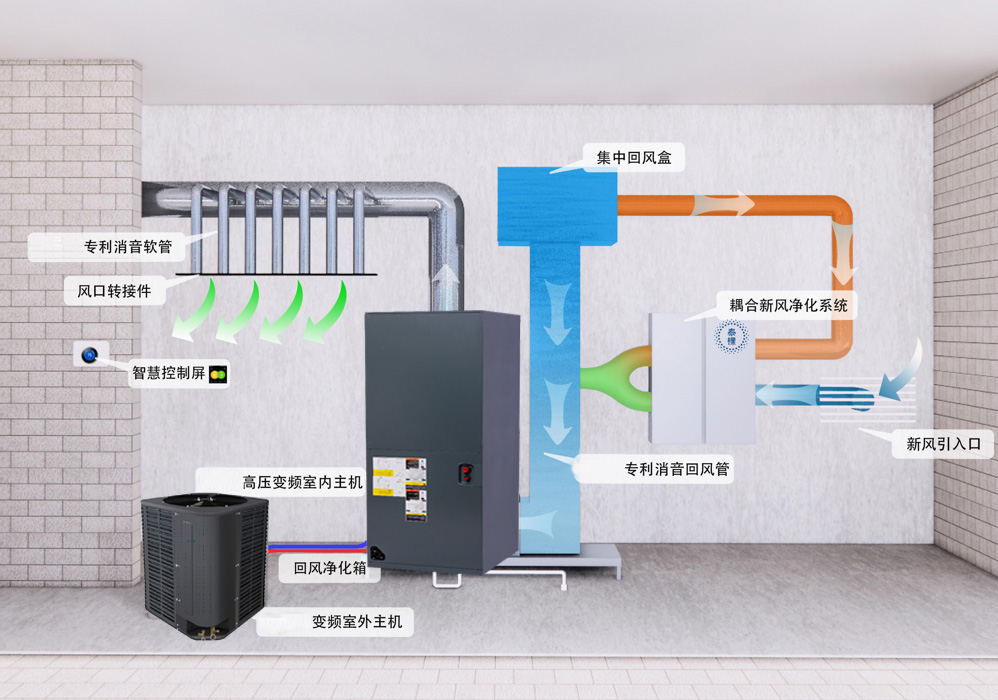

全空气空调系统设备间与安装施工示意

一、施工前先确认设备和建筑预留条件

全空气系统涉及设备、电气、给排水、风管、制冷剂管路和控制线路,因此在设备进场以前,应根据最终设备型号和施工图确认建筑预留条件。

主要确认内容包括:

✔ Air Handler设备间尺寸与检修空间

✔ 冷凝水排水和设备间地漏条件

✔ 加湿系统需要的供水及排水条件

✔ 室内机、室外机及辅助设备电源

✔ 温控器、传感器及控制线路预埋

✔ 冷媒管、热水管或其他系统管路

✔ 风管、检修口与装修吊顶空间

注意: 电源容量、线径、管径、给排水尺寸等不能使用一个固定参数套用所有项目,应根据设备铭牌、厂家技术文件、设计负荷和当地电气及施工要求确定。

二、设备间需要同时考虑安装与后期维护

设备间不仅是Air Handler的安装位置,还可能集中布置过滤器、除湿设备、加湿设备、控制箱、阀件和冷凝水系统。

施工前需要确认:

✔ 设备能否顺利运输和就位

✔ 过滤器、盘管和风机是否有足够拆装空间

✔ 电控箱是否能够正常开启

✔ 冷凝水和加湿排水是否顺畅

✔ 风管和管路是否方便连接

✔ 后期维护人员是否能够安全进入和操作

三、Air Handler安装需要保证水平、减振和检修

Air Handler安装位置和状态会直接影响风机运行、冷凝水排放和设备噪音。

安装时应重点检查:

✔ 设备基础或吊装结构是否牢固

✔ 设备方向是否与设计送回风方向一致

✔ 冷凝水盘排水方向是否正确

✔ 检修门和过滤器拆卸方向是否被风管或墙体遮挡

✔ 设备与风管之间是否采用合理软连接和减振措施

✔ 电气、控制和排水位置是否方便维护

四、室外机基础与减振不能忽视

室外机基础尺寸和承载能力,应根据具体设备重量、安装方式和建筑条件确定。

安装位置需要保证设备周围具有厂家要求的进出风空间和维修通道,并避免排风受到墙体、百叶或其他设备阻挡。

如果室外机位于屋顶、露台或靠近卧室、书房等对噪音敏感的位置,应根据设备振动和建筑结构配置合适的减振措施,减少结构传声。

五、风管制作首先要保证内部清洁

风管是全空气系统长期输送空气的通道,施工过程中的灰尘、金属碎屑、保温材料残留和其他异物,都可能在系统运行以后进入室内空气循环。

因此,风管加工、运输和安装过程中应尽量保持内部清洁。镀锌钢板风管安装前应检查内壁,并在必要时进行清洁。

已经完成但暂时未连接的风管开口,应进行临时封闭,避免装修灰尘和异物进入。

六、弯头、三通和变径要降低局部阻力

风管中的直角急弯、突然缩径、突然扩径和不合理三通都会增加局部阻力,并可能形成紊流和额外气流噪音。

在空间允许的情况下,弯头应尽量采用平缓转弯形式,三通和分支应根据实际风量合理设计导流结构和分流形式。

施工不能改变设计风量逻辑。
现场为了“好做”而增加急弯、压缩风管尺寸或改变三通形式,都可能让原来的阻力计算失去意义。

七、风管吊装要保证结构稳定和检修空间

风管吊架的规格、间距和固定方式应根据风管材质、尺寸、重量以及项目施工要求确定。

弯头、三通、阀件、静压箱和其他局部重量较大的部位,应根据实际受力设置合理支撑,避免长期运行后出现风管下沉、接口变形或振动。

电动风阀、调节阀和需要维护的部件,还应同步预留检修口。

八、风管接口和阀件需要做好密封与保温

风管漏风不仅会减少末端实际送风量,也可能增加风机运行时间、能耗和气流噪音。

风管接口、法兰、拼接处和阀件周边应按照风管材料和系统要求进行密封处理。

输送冷空气的风管及阀件还需要连续保温,尤其要注意接缝、法兰、风阀和穿墙位置,减少由于保温不连续造成的表面结露风险。

九、风管安装后需要检查严密性

风管施工完成以后,应根据系统压力等级、项目要求和相关施工标准进行严密性检查。

对于适用的风管系统,可以采用漏光检查等方式发现明显接缝和孔洞漏风位置,并对发现的问题进行重新密封。

需要注意的是,漏光检查主要用于发现明显漏风点,并不能在所有项目中完全替代规定的风管漏风量测试。具体检测方法应根据系统压力等级和项目验收要求确定。

YUJU施工关注点: 先处理风管密封和严密性,再进行最终保温和系统调试,避免问题被保温层覆盖以后难以检查。

十、冷凝水系统必须保证能够稳定排水

Air Handler制冷和除湿过程中会持续产生冷凝水,因此排水系统是全空气系统施工中非常重要的一部分。

冷凝水施工应重点检查:

✔ 接水盘和排水口方向是否正确

✔ 排水管是否具有合理连续坡度

✔ 负压设备是否按照要求设置存水弯

✔ 冷凝水管是否进行保温

✔ 排水末端是否能够顺畅排放

✔ 是否设置必要的溢水保护或辅助排水措施

设备安装完成以后,应进行实际排水试验,确认接水盘、存水弯和整个排水管路没有积水、倒坡或排水不畅。

十一、制冷剂铜管长度和管径必须按具体设备确定

不同品牌、容量、压缩机和制冷剂系统允许的最大配管长度、高差以及追加制冷剂量并不相同,因此不能使用一个固定长度作为所有全空气热泵系统的统一标准。

施工前应根据设备厂家技术文件确认:

✔ 液管和气管规格

✔ 最大允许配管长度

✔ 室内外机允许高差

✔ 回油要求

✔ 追加制冷剂计算方法

✔ 设备所使用的制冷剂类型

十二、铜管施工要保持内部清洁和干燥

制冷剂管道内部的水分、氧化物、焊渣和其他杂质可能影响膨胀阀、压缩机及整个制冷系统,因此铜管施工全过程都需要控制清洁度。

铜管切割以后应去除毛刺并防止碎屑进入管内,暂时未连接的管口应及时封闭。

铜管支吊架和固定方式应避免管路长期振动、下垂以及保温层被压缩破坏。

十三、铜管焊接应采用氮气保护

制冷剂铜管进行钎焊时,建议按照设备厂家和专业施工要求,在管内持续通入低流量氮气进行保护。

这样可以减少铜管内壁在高温焊接过程中形成氧化物,降低氧化物进入膨胀阀、过滤器和压缩机系统的风险。

铜管焊得“不漏”还不够。
还要控制管内清洁度,因为制冷系统内部污染往往在设备运行一段时间后才会表现出来。

十四、系统连接完成后需要进行严密性试验

制冷剂管路连接完成后,应按照具体设备、制冷剂类型和厂家技术文件进行氮气压力试验和泄漏检查。

试验压力不能脱离设备技术要求统一设定,因为不同制冷剂系统和部件允许压力不同。

焊口、扩口、阀门和其他连接部位需要重点检查,并在确认系统无明显泄漏后进入下一道工序。

十五、抽真空和制冷剂充注应按设备技术文件执行

压力试验合格以后,需要使用适合的真空泵和检测工具对系统进行抽真空,以去除制冷剂管路中的空气和水分。

目标真空度、保压方式和判断标准,应结合具体设备厂家要求、现场环境和施工工艺确定。

系统需要追加制冷剂时,应使用与设备铭牌一致的制冷剂,并根据实际配管长度和设备技术文件计算充注量,不能仅依靠运行压力经验判断充注量。

十六、热水盘管和水系统需要单独做严密性检查

如果Air Handler配置热水盘管或其他水系统换热器,供回水管路同样需要按照水系统设计要求进行施工和严密性检查。

供回水管应设置必要的检修阀门,系统高点根据设计需要配置排气装置,同时做好水管保温,减少热损失和冷水工况下的结露风险。

十七、静压箱尺寸不能使用固定模板

送风静压箱和回风箱的尺寸,应根据Air Handler实际风量、接口尺寸、风管布置、空气速度和现场安装空间确定。

静压箱过小可能造成局部高速气流和不均匀分配,过大则会占用不必要的设备间或吊顶空间。

因此,静压箱应作为风管系统的一部分进行设计,而不是统一使用某一个固定尺寸。

十八、新风、排风和燃烧设备进排气不能混为一谈

住宅项目中可能同时存在空调新风、卫生间排风、厨房排烟以及燃烧设备进排气系统,这些系统的功能和安全要求不同,不能简单共用同一套经验尺寸。

新风取风口应尽量远离明显污染源和排风口,避免排出的空气重新进入新风系统。

如果项目使用燃气炉或其他燃烧设备,其燃烧空气、排烟管径、长度、坡度、材料及末端位置必须按照设备厂家技术文件和当地燃气、消防及建筑要求执行。

燃烧设备施工属于安全关键环节。 不能把某一个旧机型的排烟长度、管径或安装经验直接套用到其他品牌和型号。

十九、电气与智能控制线路需要提前规划

现代全空气系统除了冷热源和Air Handler,还可能配置房间温控器、温湿度传感器、CO₂传感器、电动比例风阀、静压传感器、新风设备和中央控制器。

因此,装修施工阶段应按照最终控制方案提前确定线管、弱电线路、通信线路和设备电源位置。

对于0–10V比例风阀、RS485通信或其他智能控制系统,还需要避免强弱电布线相互干扰,并保证后期检修和更换方便。

二十、系统第一次开机不是最终调试

设备能够正常启动,只能说明基本电气和设备条件具备,并不代表全空气系统已经完成调试。

完整调试还需要检查:

✔ Air Handler运行状态

✔ 冷热源运行状态

✔ 系统实际静压

✔ 各房间送风量

✔ 风口送风温度

✔ 房间温湿度

✔ 新风与排风运行

✔ 风阀动作与分区逻辑

✔ 冷凝水及异常报警保护

二十一、风量平衡是全空气系统调试的重要环节

各房间风口实际风量应根据设计风量进行测量和调整,而不能只依靠“感觉风大还是风小”判断。

如果某些房间风量明显偏大或偏小,需要进一步检查风阀开度、风管阻力、支管尺寸、系统静压和末端风口。

配置智能分区系统时,还需要分别检查多个风阀开启、部分风阀关闭以及低负荷状态下的系统稳定性。

设计风量只有经过现场测量和调平以后,才真正成为房间中的实际风量。

二十二、系统应经过稳定运行后再进行最终验收

初次调试完成以后,可以根据项目情况安排系统持续运行,观察不同房间温度、湿度、风量和控制状态是否稳定。

最终验收可以结合项目实际配置记录:

✔ 各房间送风量

✔ 系统静压

✔ 送风温度

✔ 房间温度与湿度

✔ CO₂或PM2.5等空气品质数据(如项目配置)

✔ 冷凝水排放状态

✔ 智能分区和风阀动作

✔ 设备报警及保护逻辑

二十三、YUJU全空气系统施工与交付流程

施工阶段 主要工作
施工深化 确认设备、风管、吊顶、管路、电气和检修空间
建筑预留 设备间、电源、排水、线管及室外机基础
设备安装 Air Handler、室外机、辅助空气处理设备安装
风管施工 制作、吊装、密封、保温及严密性检查
管路施工 冷媒管、冷凝水、热水管及其他系统管路
电控施工 温控器、传感器、风阀和控制线路
系统检查 排水、气密、真空、绝缘及设备状态检查
系统调试 风量、静压、送风温度、温湿度和控制逻辑
交付验收 运行数据记录、问题整改、客户确认和使用说明

二十四、为什么全空气系统施工质量特别重要?

全空气系统不同于单台壁挂机或普通独立设备,它的设备、风管、风量、静压、新风、排水和智能控制之间存在明显关联。

一个风管接口漏风,可能影响末端风量;一个冷凝水存水弯不合理,可能造成排水异常;一个房间风阀调整,也可能改变整个风管系统的静压。

因此,真正完整的全空气项目必须把设计、施工、检测、调试和验收作为连续过程,而不是把设备安装完成作为项目终点。

YUJU御居环境的施工逻辑:
施工不是简单把设备和管道装上去,而是把设计中的风量、静压、温湿度、新风和控制逻辑真正落实到建筑现场。

常见问题 FAQ

全空气系统的铜管最长可以做到多少米?

没有统一固定长度。需要根据具体设备型号、管径、室内外机高差、制冷剂类型和厂家技术文件确定。

铜管焊接为什么要通氮气?

主要是减少高温焊接过程中铜管内壁形成氧化物,降低氧化物进入制冷系统内部的风险。

冷凝水为什么要做存水弯?

部分Air Handler排水口处于负压环境,如果没有合理的存水弯,可能影响冷凝水正常排出。具体尺寸需要根据设备静压和厂家要求设计。

设备能够制冷制热以后是不是就算调试完成?

不是。还需要进一步检查风量、静压、房间温湿度、风阀、新风、排水和控制逻辑,并根据实测数据进行风量平衡。

静压箱可以按照固定尺寸制作吗?

不建议。静压箱应根据实际风量、风速、Air Handler接口和风管布局设计,不能用一个尺寸套用所有项目。
