全空气系统安装完成,并不代表系统已经处于最佳运行状态。
对于别墅、大平层以及其他采用热泵 + Air Handler + 风管输配的全空气系统,正式交付前还需要进行系统调试,对电气控制、空气侧、制冷剂系统、冷凝水排水以及房间风量平衡进行逐项检查。
真正的调试不是简单确认“空调能开、能制冷”,而是确认设备、风管和控制系统是否工作在合理的设计状态。
这个顺序很重要。因为电气控制异常可能影响风机和压缩机运行;空气侧风量错误又可能影响蒸发器工况以及制冷剂参数,因此应尽量从基础条件开始逐层确认。

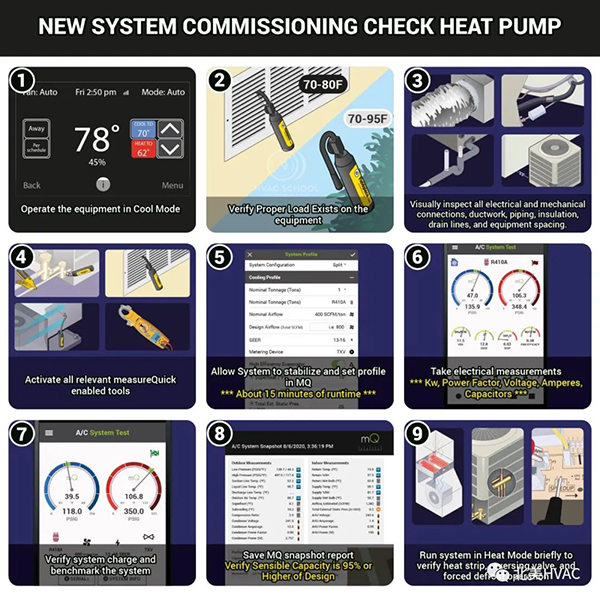

电气系统是全空气调试的第一步。
在检查之前应切断设备电源,并根据对应设备的电气原理图检查主要电气连接、控制线路以及现场设定。
重点包括:
| 检查项目 | 主要内容 |
| 供电电压 | 确认实际供电与设备铭牌和接线要求匹配 |
| 电气连接 | 接触器、继电器、端子及接线连接是否牢固 |
| 线路规格 | 根据设备额定电流及辅助加热配置确认电线和保护装置 |
| 低压控制 | R、C、Y、G、O/B、W、DH等端子逻辑是否正确 |
| 风机设置 | 确认Air Handler风量或ECM风机档位是否与项目设计一致 |
还应观察电线是否存在变色、烧蚀、绝缘破损以及异常发热,并注意变压器、继电器、接触器等部件是否出现异常声音。
全空气系统最终依靠空气输送冷热量,因此Air Handler和风管系统是否工作正常,对实际舒适度影响非常大。
首先应检查:
对于软管或柔性风管尤其需要检查是否存在严重弯折、压缩或安装长度过长,因为这些问题会明显增加系统阻力。
系统运行后,还应检查各主要送风口是否真正有空气送出,以及不同区域是否存在明显风量差异。
确认设备和风管没有明显异常以后,可以让系统持续运行一段时间,使运行状态逐渐稳定,再进行空气侧测量。
其中一个重要参数是系统总外静压(Total External Static Pressure)。
静压不能只看“高或低”,而应结合对应Air Handler的风机性能表判断。
同样的静压,对不同风机、不同风量设定的意义可能完全不同,因此调试时应该将静压 + 风机档位 + 实际风量结合分析。
全空气系统设计阶段通常已经根据各房间冷热负荷分配送风量,但安装完成以后,实际风量仍可能受到风管长度、弯头、三通、风阀以及施工误差影响。
因此调试阶段需要进一步进行空气平衡。
对于带智能分区控制的系统,还需要检查比例风阀或区域风阀在不同开启状态下,Air Handler风量与系统静压是否仍然处于合理范围。
只有在Air Handler风量基本正确以后,制冷剂压力、过热度和过冷度等参数才更具有判断意义。
如果空气侧风量严重不足,即使冷媒充注量本身正确,也可能出现异常吸气压力、盘管温度以及过热度等现象。
制冷剂调试通常需要检查:
| 参数 | 作用 |
| 吸气 / 排气压力 | 观察系统运行压力状态 |
| 饱和温度 | 结合压力判断蒸发和冷凝工况 |
| 过热度 | 用于判断蒸发器及制冷剂状态 |
| 过冷度 | 部分系统用于判断冷媒充注状态 |
| 吸气 / 液管温度 | 辅助判断制冷循环状态 |
| 送回风温差 | 辅助判断空气侧与制冷状态 |
空气源热泵冬季制热时,室外换热器可能在低温高湿环境下结霜,因此热泵调试还需要检查除霜控制是否正常。
重点包括:
部分设备支持强制除霜测试,但具体进入方式和允许条件应按照对应热泵的技术手册执行。

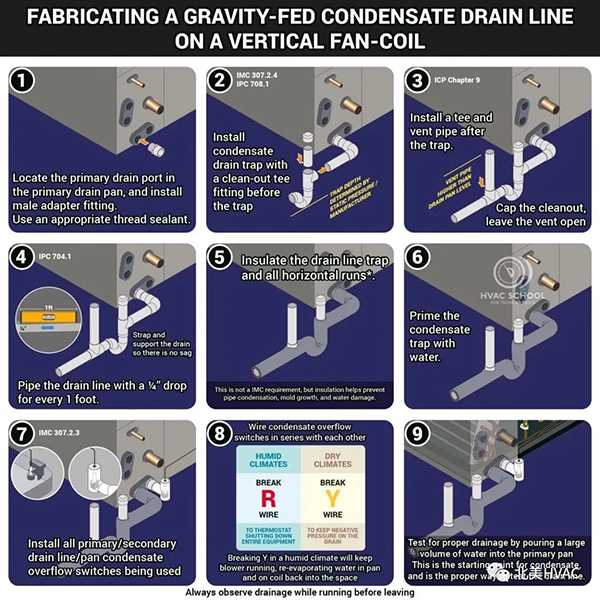

住宅全空气系统制冷和除湿过程中会持续产生冷凝水。
如果冷凝水系统设计或施工不合理,可能出现排水不畅、浮球保护动作、设备停机甚至吊顶或设备间漏水。
因此调试时至少需要确认两个问题:
Air Handler机柜应按照厂家安装要求保持正确水平或排水坡度。
对于负压式排水结构,还需要正确设计存水弯;即使是正压结构,也应根据设备要求确定是否设置存水弯和通气措施。
冷凝水管应保持连续排水坡度,避免局部倒坡和积水。
具体坡度应结合当地施工规范和现场条件确定。
冷凝水温度较低,在高湿环境中,未保温的排水管外壁也可能产生结露。因此位于室内或吊顶区域的冷凝水管通常需要进行可靠保温。
同时还应预留清扫口或其他维护条件,方便后期疏通排水系统。
对于安装在阁楼、吊顶或其他发生漏水后可能造成建筑损坏的位置,浮球开关和辅助排水盘尤其重要。
调试阶段应实际测试浮球保护逻辑,而不能只确认“已经安装了浮球开关”。
全空气系统最容易出现的问题,就是每一个单独设备看起来都“正常”,但整个系统组合以后并没有达到设计效果。
例如:
| 现象 | 可能需要继续检查 |
| 远端房间不冷 / 不热 | 风量、风管阻力、风阀、系统平衡 |
| 风口噪声大 | 风速、静压、风口尺寸、风阀开度 |
| 湿度降不下来 | 风量、盘管工况、除湿控制、新风量 |
| 冷凝水异常 | 排水坡度、存水弯、机柜压力、浮球开关 |
| 热泵频繁启停 | 设备容量、控制逻辑、负荷、温控器设置 |
对于高质量全空气项目,调试完成以后建议记录主要运行数据,而不是只口头确认“运行正常”。
记录内容可以包括:
这样后期维护人员可以将新的运行数据与初始调试状态进行比较,更容易发现风量、过滤器阻力、设备性能以及控制系统发生的变化。
