全空气系统施工标准|风管制作、安装、风量测试与工程验收

全空气系统最终能否达到设计风量、低噪声、温度均匀和稳定运行,不仅取决于热泵主机和Air Handler设备性能,还与风管制作、现场安装、送回风布局、设备连接以及最终风量调试密切相关。

御居环境在全空气项目施工中,按照“设计先行、按图施工、过程检查、数据调试、资料归档”的思路,将风管施工看作整个全空气系统性能的重要组成部分。

全空气系统施工流程:
现场勘察与施工图确认
↓
风管材料及施工准备
↓
风管制作
↓
放线定位与吊架施工
↓
风管连接与安装
↓
Air Handler连接
↓
风口安装
↓
风量测试与空气平衡
↓
工程资料归档

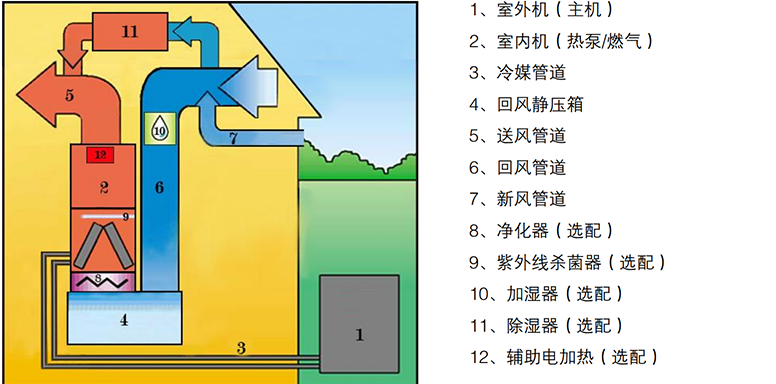

御居环境全空气空调系统原理图

一、施工前先完成现场勘察与图纸确认

全空气系统的风管尺寸和占用空间通常明显大于普通新风管,因此施工之前必须根据设计图纸对现场进行再次复核。

项目负责人需要重点确认设备间、梁位、吊顶高度、主风管走向、支管位置、送回风口、墙体及楼板开孔条件,同时检查暖通管路与给排水、电气和其他机电系统是否存在冲突。

如果现场条件与原设计图发生变化,应先调整施工图,再进行风管制作和安装,避免施工过程中临时缩小风管或随意改变管道走向。

二、根据设计风量确定风管尺寸

全空气风管不能根据施工现场“能放多大就做多大”,而应根据系统总风量、各房间设计风量、允许风速以及最不利管路阻力确定。

常见风管材料包括镀锌钢板风管、不锈钢风管、螺旋风管、玻璃棉复合风管、酚醛复合风管及用于末端短距离连接的柔性风管。

设计内容 主要考虑因素
主管尺寸 系统总风量、允许风速、安装空间
支管尺寸 房间设计风量、送风距离和局部阻力
弯头与三通 尽量减少急弯和不必要的局部阻力
末端风管 兼顾风量、噪声、装修空间及风口形式

三、风管制作必须按照设计尺寸执行

直管、弯头、变径和三通都应按照施工图尺寸制作,并尽量采用平缓的气流过渡形式。

特别是三通和变径位置,应结合各支路设计风量处理,而不是简单平均分配。对于复合风管,还需要按照对应材料的施工要求进行连接、密封和必要的结构加固。

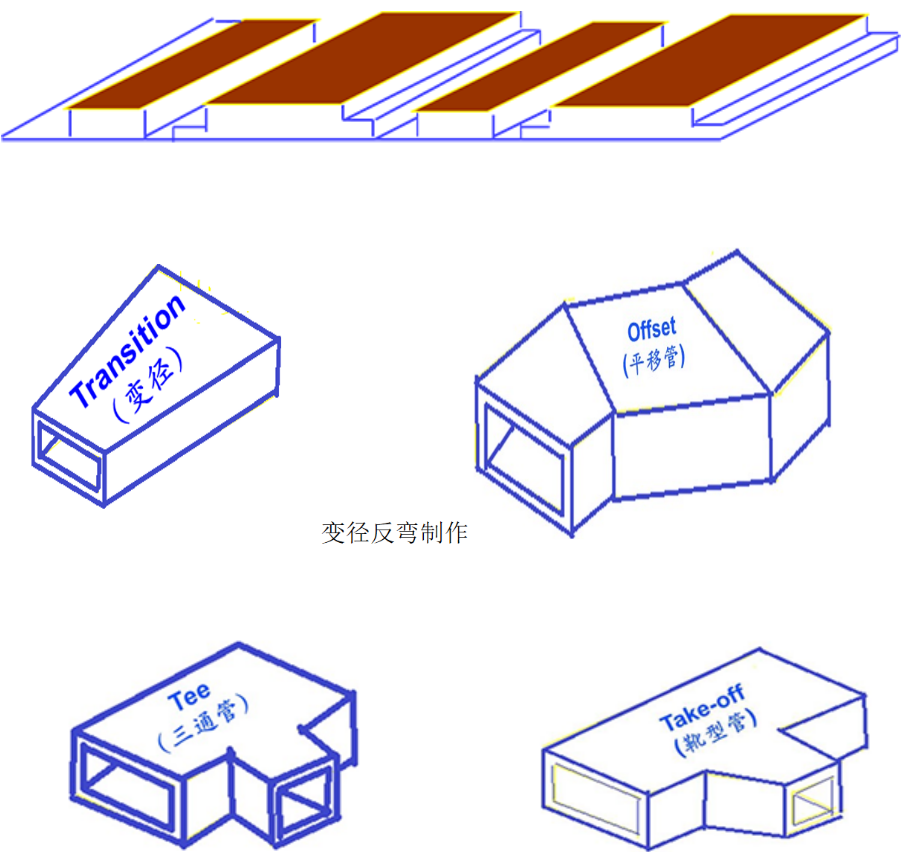

全空气系统复合风管制作

风管制作重点:
尺寸准确、内壁平整、连接严密、变径平缓、三通合理分流,在满足结构强度的同时尽量减少系统阻力。

四、安装之前进行放线定位

正式安装风管之前,应按照施工图确定风管中心线、安装高度、宽度,以及墙体和楼板开孔位置。

放线阶段可以提前发现梁位、吊顶高度以及其他机电管线之间的冲突,避免风管安装完成以后再大幅修改。

全空气系统风管放线定位

风管吊架的位置和间距,应结合风管尺寸、材料和安装要求进行设置,使管道长期保持稳定,同时避免明显下垂或变形。

五、风管安装不得随意压缩或改变截面积

风管安装时必须尽量保持原设计截面积。尤其是在梁下、转角和吊顶空间紧张的位置,不能为了方便施工而随意压扁风管。

当风管有效截面积减小时,空气流速和阻力都会增加,可能造成远端房间风量不足、系统静压升高和风口噪声增加。

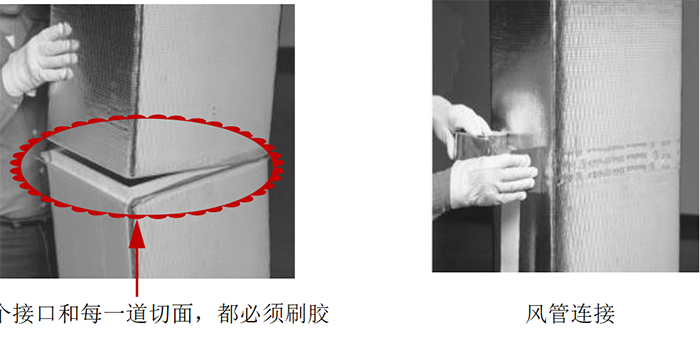

全空气系统风管连接安装

风管接缝、设备接口和分支位置还需要保证良好气密性,避免处理后的空气在送入房间之前就从管道系统泄漏。

安装后重点检查:
风管是否被挤压|连接是否严密|吊架是否牢固|弯头是否过急|柔性风管是否过长|风管是否存在明显漏风

六、送风和回风位置需要与房间气流组织结合

风口位置不能只按照装修效果确定,还需要考虑房间冷热负荷、送风距离、人员活动区域、回风位置和实际气流方向。

送风口应避免与回风口距离过近,减少处理后的空气尚未进入主要活动区域就直接回到Air Handler的情况。

回风口也不宜直接设置在厨房、卫生间等明显产生异味和污染物的位置附近,避免污染空气进入主要循环系统。

七、Air Handler与风管连接要考虑漏风和振动

Air Handler可以根据建筑条件采用立式或卧式安装,但设备送风口、回风箱和风管之间的连接必须可靠密封。

根据设备及现场条件,还可以在适当位置采用软连接、减振等措施,减少设备运行振动向风管和建筑结构传播。

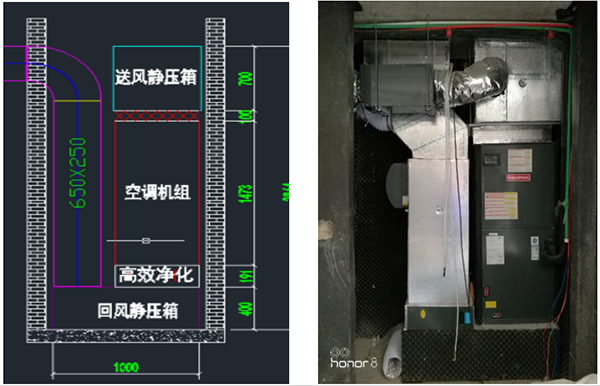

Air Handler与全空气风管连接

同时必须预留过滤器、风机、盘管、电控系统和冷凝水系统的维护空间,不能因为设备间面积有限而影响后期检修。

八、风口尺寸根据实际风量确定

风口尺寸直接影响末端风速和噪声,因此不能只根据装修造型确定。

设计阶段应根据每个房间的送风量、允许风速和风口有效面积确定初步尺寸,施工后再结合吊顶、墙面或柜体的实际完成尺寸进行确认。

全空气系统风口尺寸与安装

风口安装应保持牢固、平整,并与装修面协调。室外新风口则需要同时考虑防雨、防虫、过滤及后期维护。

九、安装完成后必须进行风量和静压测试

风管全部完成,只说明施工阶段基本结束,并不代表系统已经达到设计状态。

设备启动以后,还需要测量系统静压、总风量以及不同房间风口实际风量。

系统调试流程:
检查Air Handler和过滤器
↓
测量系统静压
↓
确认总风量
↓
测量各房间实际风量
↓
与设计风量比较
↓
调整支路风阀
↓
再次测量
↓
完成空气平衡

如果某个房间风量不足,应继续检查对应支路的管径、弯头、风阀、风口以及主管静压,而不是只通过缩小其他房间风口来解决。

十、工程完成后保留竣工与调试资料

全空气系统属于长期使用的隐蔽工程,因此施工图、现场变更图、风管竣工图、隐蔽工程照片以及风量测试记录都应统一保存。

工程资料 主要作用
施工图与变更图 记录最终风管及设备位置
隐蔽工程照片 记录吊顶封闭前的实际施工状态
风量测试记录 保存系统初始平衡数据
设备调试记录 用于后期维护和运行状态对比

十一、全空气施工最终要用数据验证

一套风管看起来安装整齐,并不能直接证明系统性能良好。最终仍然要通过静压、总风量和房间末端风量进行验证。

御居全空气工程质量逻辑
正确设计
↓
准确制作
↓
规范安装
↓
控制漏风与阻力
↓
测量静压与风量
↓
完成房间空气平衡
↓
保存完整工程数据
御居环境|全空气系统设计与施工
御居环境根据住宅建筑结构、冷热负荷、设备风量和实际空间条件,对Air Handler、送回风管、新风、风口和控制系统进行整体设计,并通过现场施工、静压测量和风量平衡,将设计参数真正落实到项目中。
全空气系统工程质量最终不是看安装了多少管道,而是看设计风量能否以合理的静压和噪声水平真正到达每一个房间。
